近日,华电招标有限公司相继公布了两大重点抽水蓄能电站——山西华电蒲县120万千瓦项目与贵州华电福泉坪上120万千瓦项目的核心工程标段中标结果,标志着其输水发电系统建设即将进入实质性施工阶段。
中国水利水电第十四工程局有限公司以报价153489.07万元中标贵州华电福泉坪上120万千瓦抽水蓄能电站输水发电系统土建及金属结构安装工程;
中国水利水电第四工程局有限公司以报价50145.06万元中标山西华电蒲县120万千瓦抽水蓄能电站输水发电系统土建及金属结构安装工程施工项目。
1

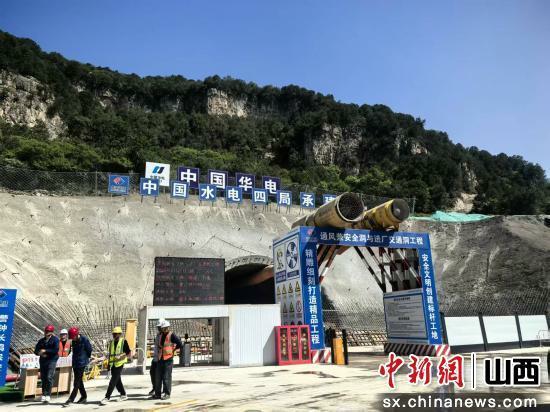

山西华电蒲县抽水蓄能电站

山西华电蒲县抽水蓄能电站是国家“十四五”重点实施项目,山西省百项重大工程项目之一,位于山西省临汾市蒲县黑龙关镇和乔家湾镇境内,总投资约88.4亿元,总装机容量120万千瓦。
在项目推进方面,2023年4月28日,电站工程安全预评价报告通过审查;
此后,相关移民安置规划大纲也获得山西省人民政府批复,为项目依法合规推进奠定了重要基础。
截至目前,项目筹建期工程已全面展开,关键控制性工程如“两洞一路”(通风兼安全洞、进厂交通洞、泄洪排沙洞)等正有序推进。
按当前计划,电站预计于2030年投产发电。
2
贵州华电福泉坪上抽水蓄能电站

贵州华电福泉坪上抽水蓄能电站是贵州省能源布局中的一项关键工程,它不仅是国家“十四五”规划的重点能源项目,也是贵州省依据国家抽水蓄能中长期规划核准的第一个抽水蓄能电站项目。
电站位于贵州省黔南布依族苗族自治州福泉市道坪镇,静态投资超过60亿元,总装机容量达120万千瓦。
项目已于2024年10月22日正式获得核准。
进入2025年以来,工程建设进度显著加快。其中,作为电站关键通道的“厂顶交通兼进风洞”(全长767米)于2025年11月29日比原计划提前33天与地下厂房精准贯通,标志着前期控制性工程取得重大突破。
根据规划,电站首台机组计划于2030年12月投产发电,全部机组将于2031年建成投运。
