抽蓄进展丨7座抽水蓄能电站项目最新进度(12月6日-12月12日)

发布时间:2025-12-15来源:

本周,国内抽水蓄能项目建设迎来集中推进期,多个国家级、省级重点项目的核心节点取得突破,涵盖移民安置、机组安装、全线贯通、工程签约等关键环节,为后续投产发电或长期运行奠定坚实基础。

浙江天台抽水蓄能电站

2025年12月8日,浙江天台抽水蓄能电站500千伏开关站24小时试运行结束,标志着电站地面开关站GIS(气体绝缘开关)设备受电工作圆满完成,为首台机组年底发电奠定坚实基础。

天台抽蓄电站地面GIS采用二分之三接线,主要有4组进线、2组出线,通过两回500千伏线路接入浙江500千伏回浦变电站。在倒送电过程中,三峡建工所属天台抽蓄公司精心组织、各试验单位密切配合,经过59小时连续作战,全面通过新设备充电、核相及相关保护校验、投切线路试验、线路合解环及保护复校等试验,并顺利完成24小时试运行。

浙江松阳抽蓄电站

2025年12月7日,抽水蓄能行业最深竖井——浙江松阳抽蓄电站引水系统637米1号竖井全线贯通。

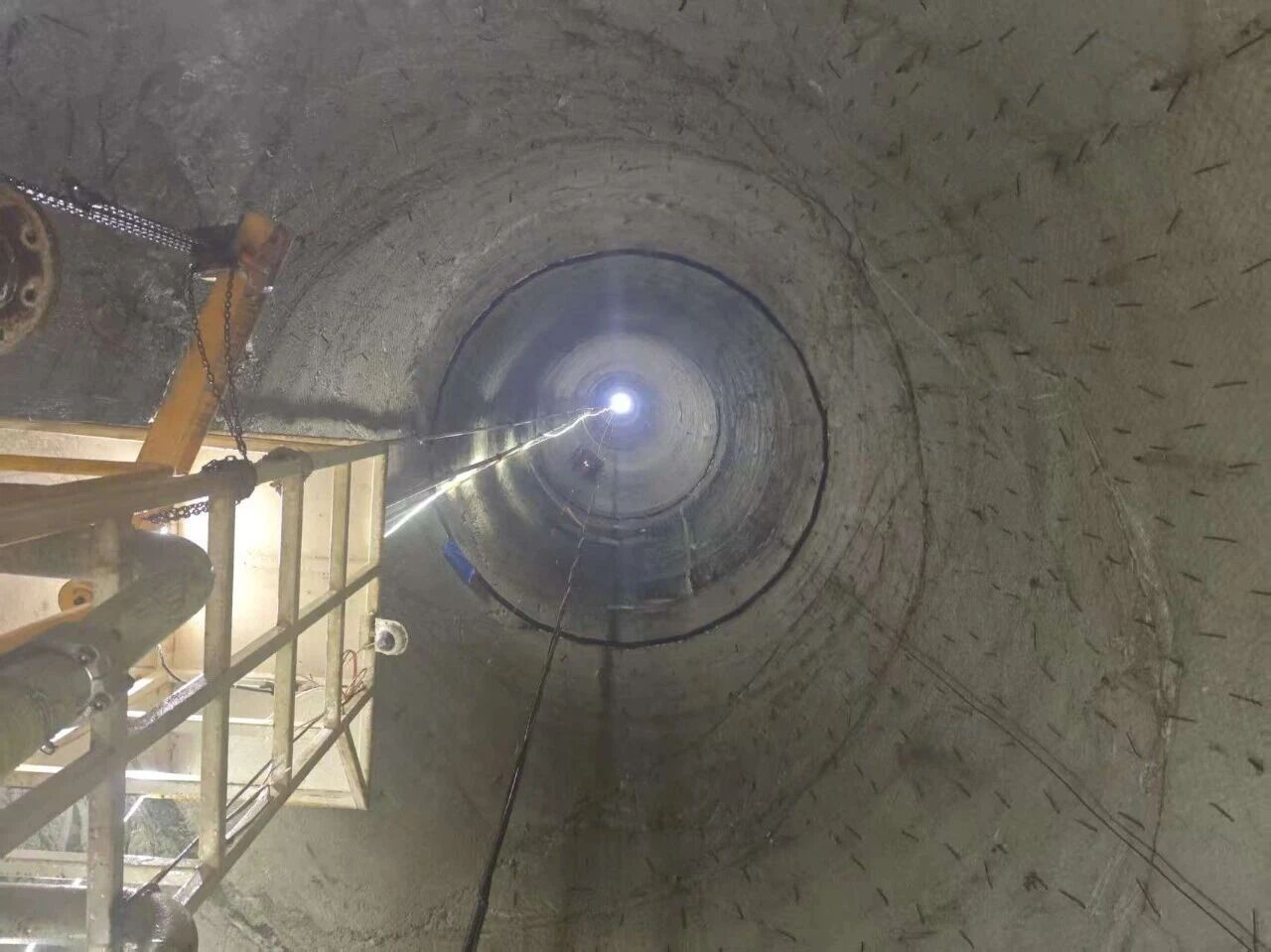

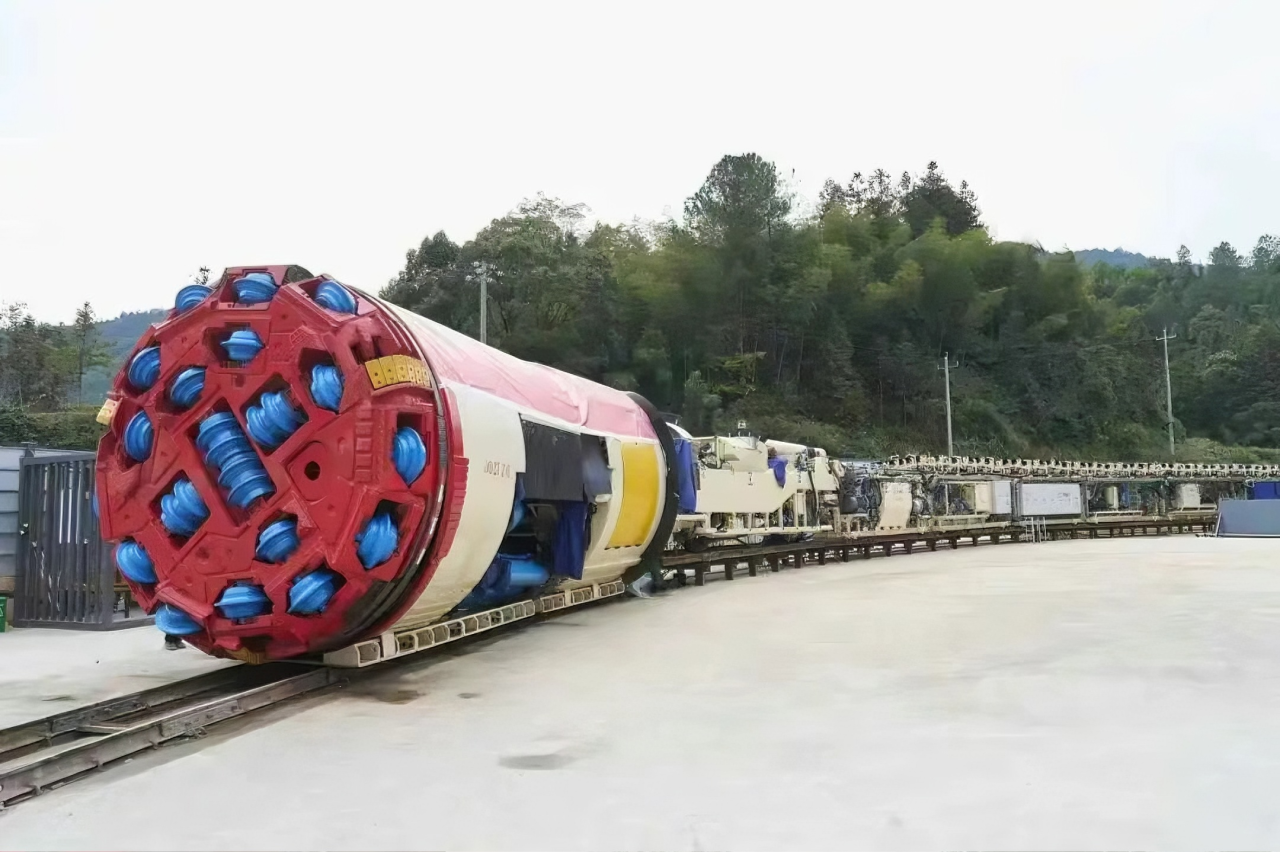

松阳抽蓄电站引水系统竖井共两条,采用一级竖井型式,上部为露天布置的97米引水调压井,下部为540米引水竖井,调压井与引水竖井错轴布置。引水竖井采用三峡建工牵头研发国内首台超深竖井全断面扩孔式硬岩竖井掘进机三峡“天工号”施工,溜渣井偏斜0.216‰,扩挖成井最大偏差6毫米,两刷行业标准;扩井最大日进尺20.18米、最大月进尺236.96米、月平均进尺204.98米,75天完成540米超深竖井安全成井,四破行业纪录。

浙江衢江抽水蓄能电站

近日,在国网新源浙江衢江抽水蓄能电站(简称国网新源衢江电站)地下厂房内,1号机组转子被两台250吨桥机并车抬吊,在空中经历约109米的“水平飞行”后,安全、平稳、精准落入指定机坑位置。

本次吊装的转子是发电机组核心部件之一,被誉为发电机组的“心脏”,作为首台安装的机组转子,其吊装工作集高精度、高难度、高风险于一身,是抽水蓄能电站机电安装的关键工序。吊装过程中,该电站严格执行试吊“三起三落”、正式吊装、中心位置调整等流程,在全场作业人员的紧密配合、规范操作下,最终首台机组转子被平稳、精准地一次性吊装成功。

广西南宁抽水蓄能电站

12月6日,国家“十四五”重大工程——广西南宁抽水蓄能工程首轮蓄水全面完成,推进全部机组投产前的调试工作顺利开展,为工程月内全面投产打下坚实基础。

位于广西南宁市武鸣区的南宁抽水蓄能工程首轮蓄水在我国南方区域首次采用了“下水库自然降雨蓄水”和“上水库机组抽水蓄水”相结合的创新方式,历时10个多月完成。本次轮蓄水通过对上水库抽蓄水的流量进行精准控制,在确保上库坝受压稳定的前提下,提高蓄水效率至自然降雨蓄水的20倍以上。

辽宁兴城抽水蓄能电站

近日,辽宁兴城抽水蓄能电站工程截流阶段移民安置终验会议近日在葫芦岛市召开。省、市、县(市)相关政府部门,项目涉及乡镇,以及各参建单位代表与专家参加了本次会议。

经审议,会议通过验收意见,结论为合格。

天子山抽水蓄能电站

12月8日,在湖南永州市双牌县麻江镇的天子山抽水蓄能电站施工现场,机器轰鸣,车辆穿梭,工人有序作业,这座潇湘山水间的“超级充电宝”正在火热建设中。这座规划装机140万千瓦的省级重点工程建成后,年发电量可达 15.21 亿千瓦时。

在业主营地建设标段施工现场,工人们正在热火朝天地进行钢筋笼制作、混凝土浇灌等工序。“目前主体结构施工稳步推进,3座主要建筑楼基础全部完成,预计业主营地主体工程在2026年1月31日全部封顶。

陆河抽水蓄能电站

12月11日,广东陆河抽水蓄能电站上水库工程合同签约仪式在广东能源陆河蓄能发电有限公司数字中心顺利召开。

广东省能源集团有限公司水电分公司党委副书记、总经理王军,广东能源陆河蓄能发电有限公司党支部书记、总经理王爱东,广东建工股份党委委员、董事、总经理谢彦辉,广东建工股份总承包事业部总经理、广东水电二局党委副书记、总经理卢大鹏出席仪式。
