总投资约80亿元​​!贵州新建一座1600MW抽水蓄能电站

发布时间:2025-10-11来源:CPEM全国电力设备管理网

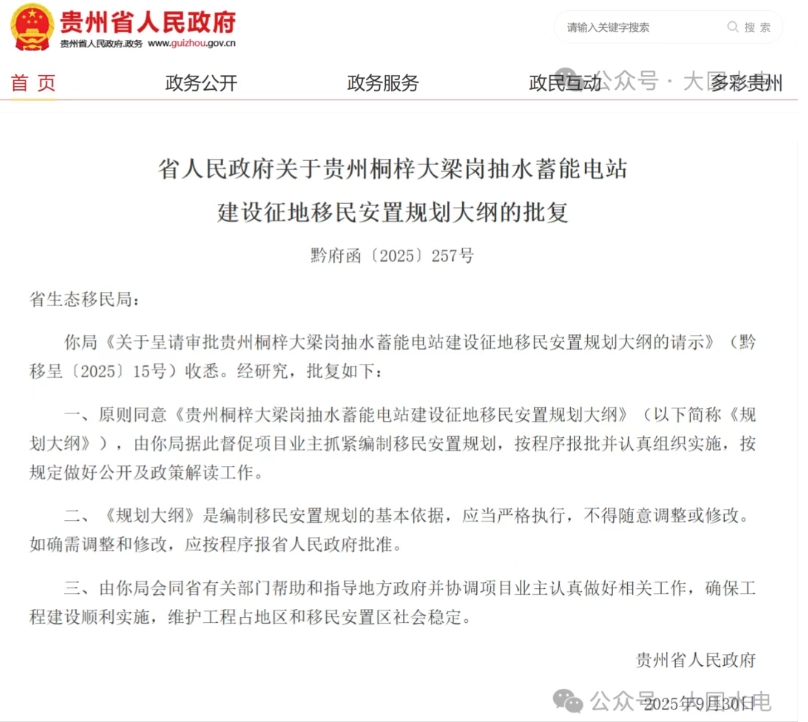

据CPEM大国水电获悉,2025年10月10日,贵州省人民政府针对省生态移民局《关于呈请审批贵州桐梓大梁岗抽水蓄能电站建设征地移民安置规划大纲的请示》作出批复,原则同意《贵州桐梓大梁岗抽水蓄能电站建设征地移民安置规划大纲》。该批复是桐梓大梁岗抽水蓄能电站建设征地移民安置工作的重要依据,标志着项目进入正式实施阶段。




贵州桐梓大梁岗抽水蓄能电站项目概况


贵州桐梓大梁岗抽水蓄能电站是国家能源局《抽水蓄能中长期发展规划(2021-2035年)》储备项目,估算总投资约80亿元。贵州桐梓大梁岗抽水蓄能电站项目位于贵州省遵义市桐梓县境内,属于长江流域綦江水系二级支流小水河上游,下水库位于小水河支流鱼剑溪的下游,上水库位于小水河右岸黄铜坡附近的山顶夷平面上,在多个山头的鞍部筑坝成库。工程距遵义市、贵阳市直线距离约80km、200km。电站供电范围为贵州电网,在电网中承担系统调峰、填谷、调频、调相、以及事故备用等任务,维护电网安全、稳定地运行。电站装机容量1600MW,工程等别为一等,工程规模为大(1)型。电站枢纽工程主要由上水库、下水库、输水系统、地下厂房系统及其附属建筑物、补水系统等组成,上水库正常蓄水位1449m,死水位1423m,调节库容587万m3;下水库正常蓄水位为714m,死水位为691m,调节库容为600万m3。


项目进展:


2022年5月:桐梓县政府与中国水利水电第十六工程局有限公司签订《桐梓县人民政府与中国水利水电第十六工程局有限公司抽水蓄能项目投资协议》,启动预可行性研究。


2023年3月:三方(桐梓县政府、南方电网储能股份有限公司、中水十六局)签订《桐梓县抽水蓄能项目投资补充协议》,明确项目由三方合作开展前期工作和投资建设,估算投资80亿元。


2025年3月:项目启动全阶段勘测设计招标,涵盖预可行性研究至施工图设计全周期,标志着项目进入实质性前期准备阶段。


2025年7月28日:桐梓县人民政府发布《贵州桐梓大梁岗抽水蓄能电站环境影响评价第一次信息公示》,公开项目基本信息(装机容量、工程组成、环境影响分析等),征求公众意见,标志着环评工作正式启动。


2025年10月10日:贵州省人民政府印发《关于禁止在贵州桐梓大梁岗抽水蓄能电站水库淹没区及工程建设区新增建设项目和迁入人口的通知》(黔府办函〔2025〕13号),原则同意《贵州桐梓大梁岗抽水蓄能电站建设征地移民安置规划大纲》。


截至2025年10月,项目仍处于前期准备阶段,已完成勘测设计招标、环评公示、移民安置规划大纲获批等关键环节。
