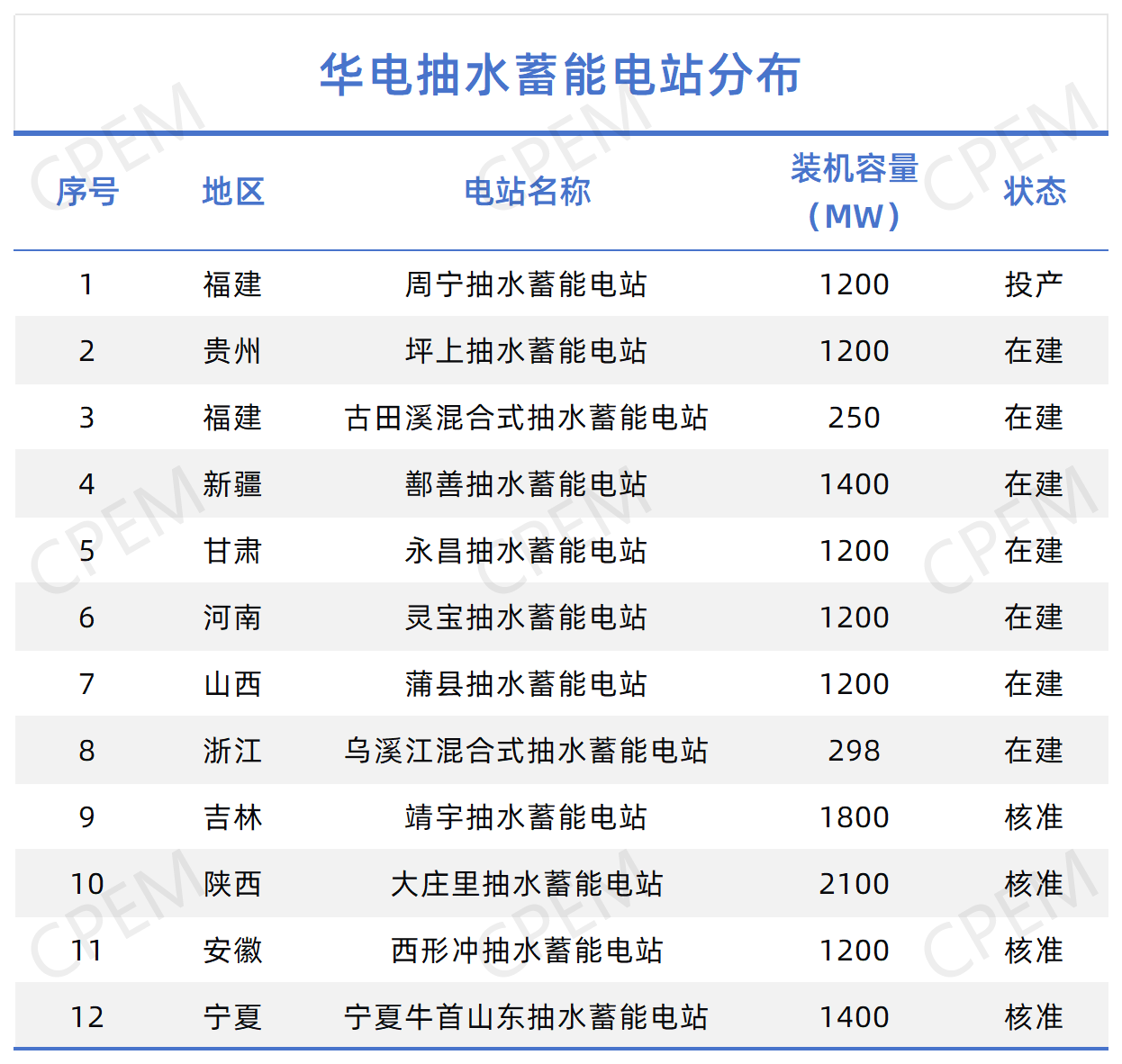

在“双碳”目标引领下,华电集团以国家能源战略为导向,在全国构建起覆盖东西部、辐射多能源基地的抽水蓄能网络。截至2025年6月3日,华电在运及在建/核准抽水蓄能电站12座,总装机容量约14.45GW。
周宁抽水蓄能电站

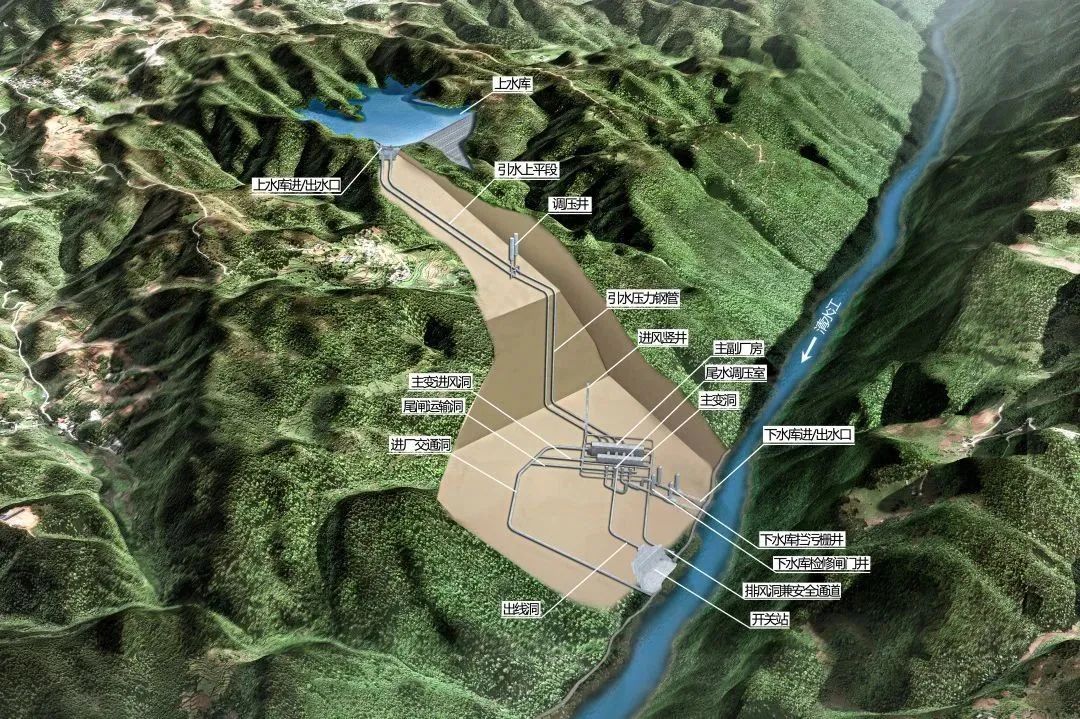

电站位于福建省周宁县境内,为日调节纯抽水蓄能电站,装机容量1200MW,电站于2016年5月5日获得福建省发改委核准,前期交通隧洞工程于2015年12月23日开工,主体工程(输水系统及地下厂房工程)于2017年3月1日开工建设,2021年12月27日15时58分,福建周宁抽蓄电站2号机组首次并网成功。
2022年8月28日,中国华电福建周宁抽蓄电站4号机组正式投入商业运行,标志着“十四五”期间福建省首个抽水蓄能电站全面投产发电。
贵州福泉坪上抽水蓄能电站

贵州福泉坪上抽水蓄能电站位于贵州省黔南布依族苗族自治州福泉市。该电站装机容量为120万千瓦,总投资约72.16亿元,于2024年10月22日获得核准。
福建古田溪混合式抽水蓄能电站
福建古田溪混合式抽水蓄能电站位于福建省宁德市古田县。电站装机容量为250兆瓦,额定水头119米,该项目于2023年6月29日获得核准。
新疆鄯善抽水蓄能电站
新疆鄯善抽水蓄能电站位于鄯善县境内,装机容量为140万千瓦,总投资约109.6亿元。电站将安装4台单机容量35万千瓦的立轴单级混流可逆式水泵水轮机,建设周期为72个月。
该项目于2024年1月5日获得自治区发改委核准批复,成为2024年全疆首个核准的能源项目。
甘肃永昌抽水蓄能电站

甘肃永昌抽水蓄能电站是装机容量为120万千瓦,设计满发利用小时数为5小时,设计年发电量11.69亿千瓦时。项目于2023年6月30日获得甘肃省发改委核准批复。
2023年7月12日,甘肃永昌抽水蓄能电站项目开工建设。
河南灵宝抽水蓄能电站
河南灵宝抽水蓄能电站位于三门峡灵宝市朱阳镇境内,总投资82.28亿元,安装4台30万千瓦可逆式水泵水轮发电机组,总装机容量120万千瓦。
该项目于2024年6月27日获得核准。
山西蒲县抽水蓄能电站
山西蒲县抽水蓄能电站位于临汾市蒲县黑龙关镇和乔家湾镇境内。电站装机容量为120万千瓦,总投资97.03亿元。项目于2023年6月14日获得山西省发改委核准批复。
2025年5月,华电蒲县抽水蓄能电站泄洪排沙洞施工支洞顺利贯通,较原计划提前22天完成关键节点目标。
浙江乌溪江混合式抽水蓄能电站

浙江乌溪江混合式抽水蓄能电站装机容量为298兆瓦,总投资约23亿元,于2023年1月获得浙江省发改委核准,计划于2028年建成投产。入选国家能源局《抽水蓄能中长期发展规划(2021-2035年)》,位列浙江省 “千项万亿” 工程。
2024年11月底,项目正式进入主体工程施工阶段,2025年7月将进入施工高峰期。
吉林靖宇抽水蓄能电站

吉林靖宇抽水蓄能电站位于吉林省白山市靖宇县,距离靖宇县、白山市和长春市分别为18公里、80公里和184公里。电站装机容量为180万千瓦,总投资116.89亿元,于2024年12月5日获得核准。
陕西宝鸡大庄里抽水蓄能电站

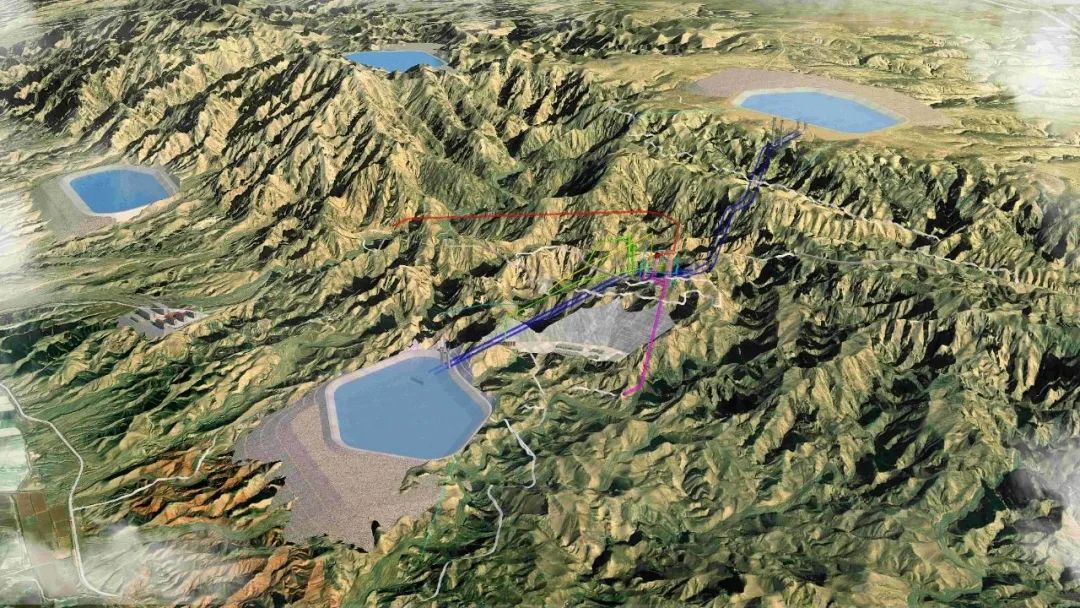

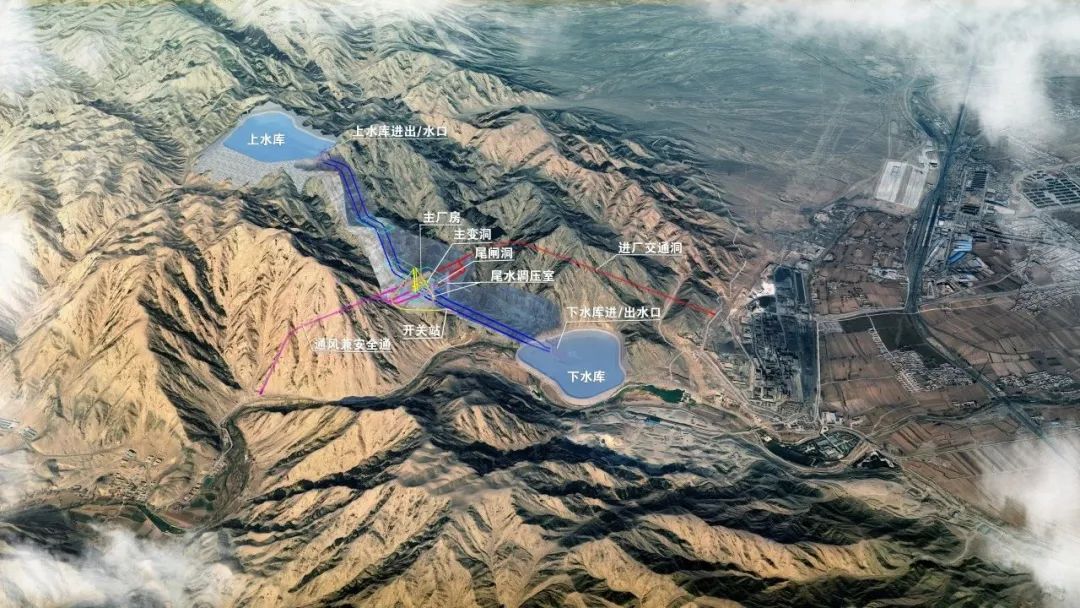

电站位于陕西省宝鸡市陈仓区,是国家《抽水蓄能中长期发展规划(2021-2035)》中陕西省“十四五”规划重点实施项目。电站位于陕西省宝鸡市陈仓区香泉镇境内,装机容量2100MW,额定水头669m,距高比约3.35,静态投资121.8亿元。
2024年10月18日,获得核准批复。
安徽芜湖西形冲抽水蓄能电站
该项目位于安徽省芜湖市弋江区峨桥镇,工程总投资70亿元,装机容量120万千瓦,是国家《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目。
2025年1月21日,安徽芜湖西形冲抽水蓄能电站获得核准批复。
宁夏牛首山东抽水蓄能电站
电站位于宁夏回族自治区中卫市中宁县与吴忠市青铜峡市交界的黄河青铜峡水库右岸牛首山西麓。电站装机容量1400MW,连续满发小时数6h,上水库正常蓄水位1743.00米,下水库正常蓄水位1273.00米。
2025年1月13号,宁夏牛首山东抽水蓄能电站喜获核准,成为宁夏回族自治区第二个核准的抽水蓄能电站项目。
