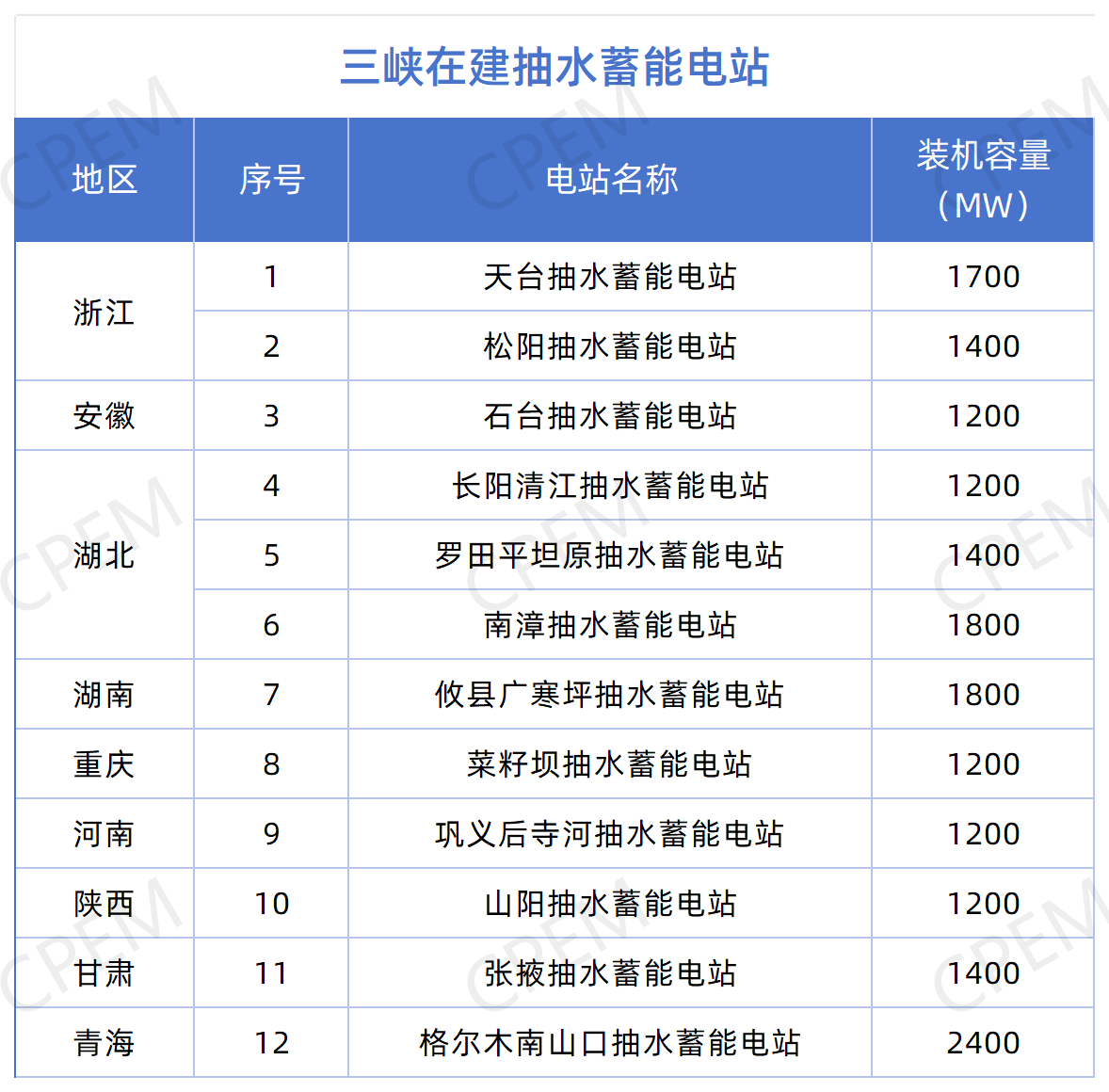

作为中国清洁能源战略的重要实践者,三峡集团近年来在抽水蓄能领域持续发力。CPEM梳理了三峡集团在建的12个抽水蓄能项目,总装机容量17.9GW,如下:

浙江天台抽水蓄能电站
“十四五”重点项目,是世界额定水头最高的在建抽水蓄能电站,总投资107.41亿元,总装机容量170万千瓦,总工期57个月,预计2026年9月全部机组投产发电。
2022年12月,浙江天台抽水蓄能电站项目获得浙江省发展改革委核准。
2022年6月1日,浙江天台抽蓄项目举行开工仪式,标志着电站主体工程建设正式拉开序幕。
5月2日,浙江天台抽水蓄能电站1号机组顺利完成转子吊装,标志着目前我国首台单机容量最大抽水蓄能机组正式进入总装阶段。

浙江松阳抽水蓄能电站
浙江松阳抽水蓄能电站位于浙江省丽水市松阳县境内电站总装机容量140万千瓦,共设计安装4台单机35万千瓦单级混流可逆式水泵水轮发电电动机组,总投资88.2亿元,设计年发电量14亿千瓦时,项目总工期66个月。预计2027年四季度首台机组投产发电。
2022年10月,松阳抽水蓄能电站获批核准。
2023年11月20日上午,浙江松阳抽水蓄能电站主体工程举行开工仪式。
2025年5月,国内抽蓄最深竖井——浙江松阳抽水蓄能电站 1#引水竖井定向孔精准贯通,上水库正式连通地下厂房。

安徽石台抽水蓄能电站
安徽石台抽水蓄能电站项目位于石台县仙寓镇、丁香镇境内,项目动态总投资78.95亿元,总装机容量120万千瓦,安装4台单机容量30万千瓦的可逆式水轮发电机组,为日调节纯抽水蓄能电站。
2022年11月17日,电站正式取得核准批复。
2023年7月,电站地下厂房启动开挖,标志着该项目正式进入主体工程施工阶段。
2025年4月16日,安徽石台抽水蓄能电站主厂房首台250吨桥机完成吊装,为电站机组埋件安装奠定了坚实基础。

湖北长阳清江抽水蓄能电站
长阳清江抽水蓄能电站是国家“十四五”重点实施项目,总投资88.69亿元,电站设计装机120万千瓦,项目建成投产后,预计年发电量12.3亿千瓦时,预计2029年首台机组可投产发电,2030年全部投产。
2022年6月,清江抽水蓄能电站项目获得核准。
2024年12月5日,湖北长阳清江抽水蓄能电站主体工程开工动员会举行。

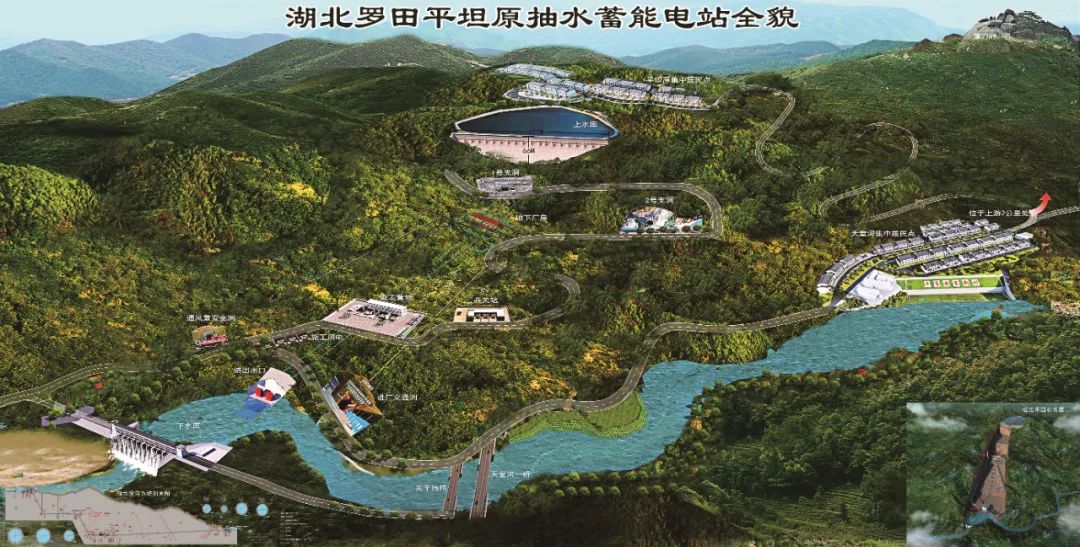

湖北罗田平坦原抽水蓄能电站
罗田平坦原抽水蓄能电站总投资94.08亿元、装机容量达140万千瓦,计划建设周期6年,预计2027年第一台机组建成并网发电,2028年全部建成投产。
2021年12月,项目获得核准。
2022年2月14日,罗田平坦原抽水蓄能电站正式动工。
2024年9月,湖北罗田平坦原抽水蓄能电站机电设备安装工程施工项目正式开工。
2025年4月28日,平坦原抽水蓄能电站地下厂房提前开挖支护完成,机电安装工程首仓混凝土顺利浇筑,实现地下厂房顺利向机电安装交面,标志着项目机电安装工程号角已经吹响。

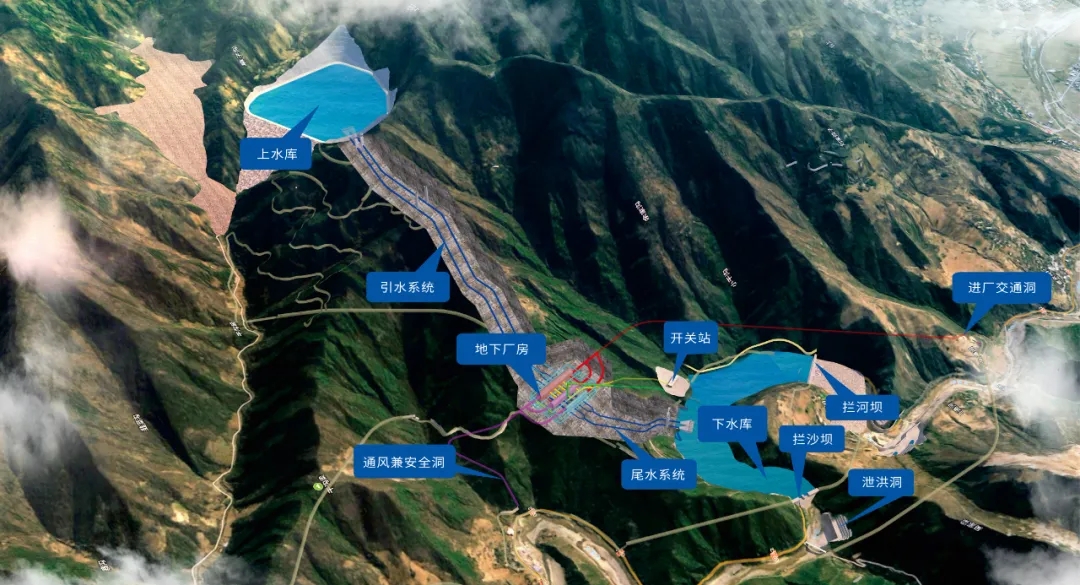

湖北南漳抽水蓄能电站
湖北南漳抽水蓄能电站是国家“十四五”抽水蓄能重点项目,装机容量180万千瓦,总投资120亿元,项目建成后预计年发电量44亿千瓦时,有利于满足湖北省用电需求的增长和电力系统调峰需求,为电网安全稳定运行提供保障。
2023年2月,湖北南漳抽水蓄能电站项目正式获得核准批复
2023年3月,湖北南漳抽水蓄能电站项目举行开工仪式。
2025年4月30日,湖北南漳抽水蓄能电站正式启动主厂房开挖,标志着电站正式迈入主体工程建设新阶段。

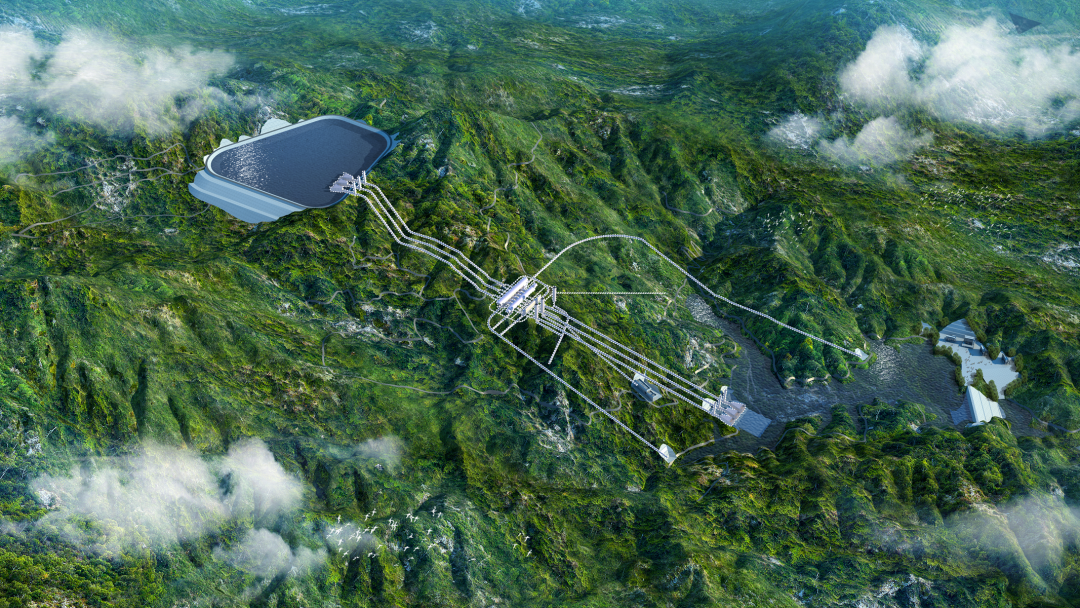

湖南攸县广寒坪抽水蓄能电站
湖南攸县广寒坪抽水蓄能电站,“十四五”规划项目,电站为一等大(1)型工程,总装机容量180万千瓦,估算投资109.95亿元,是攸县有史以来单件投资最大项目。电站预计2029年实现首台机组投产发电,2030年全部机组投产发电。
2022年11月,湖南攸县广寒坪抽水蓄能电站正式取得湖南省发展和改革委员会核准批复。
2024年12月,电站通风兼安全洞顺利贯通,为电站主体工程开工建设奠定了坚实基础。
2025年4月30日,湖南攸县抽水蓄能电站下水库筹建期工程下水库连接隧洞顺利进洞,标志着项目建设进入全新阶段。
重庆菜籽坝抽水蓄能电站
重庆菜籽坝抽水蓄能电站位于重庆市奉节县境内,总装机120万千瓦, “十四五”重点实施项目,是三峡集团首个全过程自主勘察设计的抽水蓄能电站,也是三峡上海院继2006年响水涧抽水蓄能电站核准后又一个百万级电站。
2022年11月,电站取得重庆市发展和改革委员会核准批复文件。
2023年6月,国内首个复杂岩溶地区的大型抽水蓄能电站——重庆奉节菜籽坝抽水蓄能电站正式开工建设。
河南巩义后寺河抽水蓄能电站
河南巩义后寺河抽水蓄能电站是国家能源局《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目,电站总装机容量为120万千瓦,总投资约82.64亿元,设计年发电量约15.59亿千瓦时,预计2030年首台机组投产发电,2031年全部机组投产发电。
2022年8月28日,河南巩义后寺河抽水蓄能电站项目核准通过批复。
2025年3月26日,中国电建中南院勘测设计的河南巩义后寺河抽水蓄能电站工程建设动员会盛大举行,标志着工程全面进入了建设实施阶段。
陕西山阳抽水蓄能电站
陕西山阳抽水蓄能电站位于山阳县色河铺镇、板岩镇境内,是“十四五”重点建设项目,电站总装机容量120万千瓦,项目总投资93.47亿元,计划2029年首台机组投产发电,2030年全部机组投产发电。
2023年11月,山阳抽水蓄能电站项目获得核准。
2024年11月19日,由中国长江三峡集团有限公司开发建设的陕西山阳抽水蓄能电站正式开工。
甘肃张掖抽水蓄能电站
甘肃张掖抽水蓄能电站,国家“十四五”重点建项目,位于张掖市甘州区与肃南县交界处,总投资95.7亿元,装机容量达140万千瓦,建设总工期67个月,项目计划2028年4月首台机组投产发电,2029年1月全部机组投产运行。
2022年10月,甘肃张掖抽水蓄能电站项目获甘肃省发展和改革委员会核准。
2024年5月,甘肃张掖抽水蓄能电站上水库库盆、1号施工支洞同步正式开挖,标志着该项目主体工程正式开工。
2025年4月30日,张掖抽水蓄能电站上下库连接公路1号隧道实现顺利贯通。

青海格尔木南山口抽水蓄能电站
青海格尔木南山口抽水蓄能电站,“十四五”重点实施项目,项目总装机容量240万千瓦,安装8台单机容量30万千瓦可逆式蓄能机组。动态投资178.5亿元,是目前世界3500米以上高海拔地区装机容量最大、调节库容最大的抽水蓄能电站,这是青海省首个核准建设的沙戈荒地区抽水蓄能项目。
项目建设总工期81个月,预计2028年首台机组发电;2030年全部机组投产发电。
2022年12月,三峡能源青海格尔木南山口抽水蓄能电站正式取得青海省发展和改革委员会核准批复。
2023年8月19日,青海格尔木南山口抽水蓄能电站开工建设。
2024年9月1日,青海南山口抽水蓄能电站引水系统、地下厂房主体工程正式开工。
2025年5月13日,青海格尔木南山口抽水蓄能电站引水系统上平段首炮成功起爆,标志着电站引水系统上、中、下三平段施工全面展开。
注:2025年1月,川投能源通过深圳联合产权交易所完成对三峡建工持有的湖北远安抽水蓄能有限公司87%股权的收购交易。此次股权转让完成后,川投能源正式成为湖北远安抽水蓄能电站项目的控股投资方,标志着该项目进入新的发展阶段。
