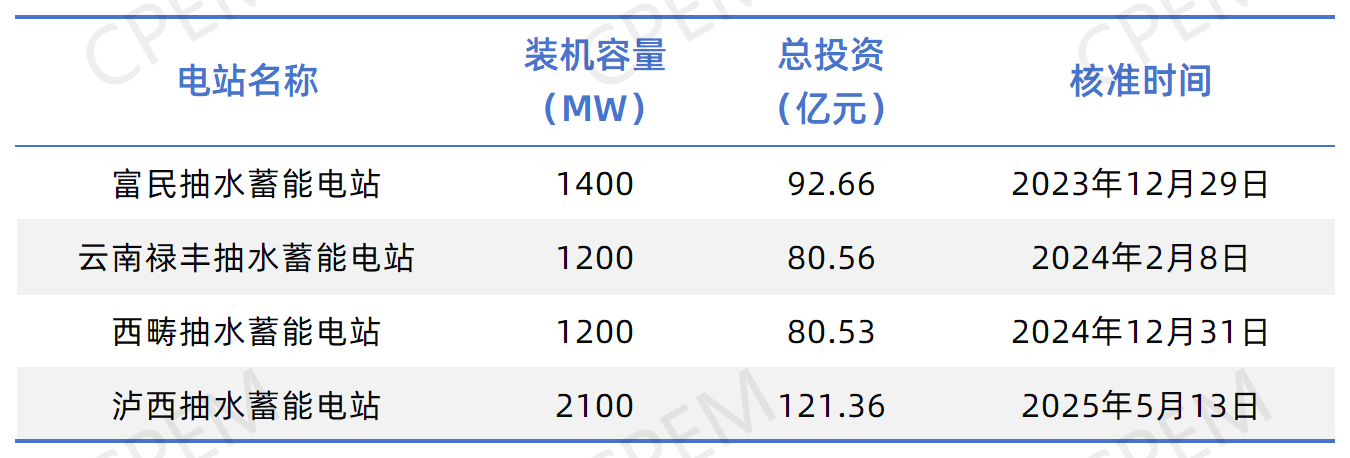

5.9GW!云南4座抽水蓄能电站介绍

发布时间:2025-05-21来源:CPEM全国电力设备管理网

2025年5月13日,云南泸西抽水蓄能电站获得核准批复。至此,云南核准抽水蓄能电站4座,总计装机容量5.9GW。


各项目具体进展如下:

01

富民抽水蓄能电站

富民抽水蓄能电站位于云南省昆明市富民县款庄镇,距富民县直线距离33km,距昆明市直线距离53km。本工程为一等大(1)型工程,总投资926617万元,电站初拟装机容量1400MW,安装4台单机容量350MW的立轴单级混流可逆式水泵水轮机。

目前,富民抽水蓄能电站项目正专注于上库区域临建设施建设、引水系统、施工支洞口开挖支护、通风兼安全洞和进厂交通洞新增支洞开挖支护等施工作业。

01

2022年6月4日至5日

云南省富民抽水蓄能电站召开预可行性研究报告审查会议。

02

2023年4月25日

《云南省富民抽水蓄能电站工程安全预评价报告》顺利通过审查。

03

2023年12月29日

项目通过云南省发展和改革委员会核准。

04

2024年4月26日

云南富民抽水蓄能电站正式开工。

05

2024年12月13日

一工区项目部通风兼安全洞提前18天完成450米年度形象进度目标。


02

禄丰抽水蓄能电站

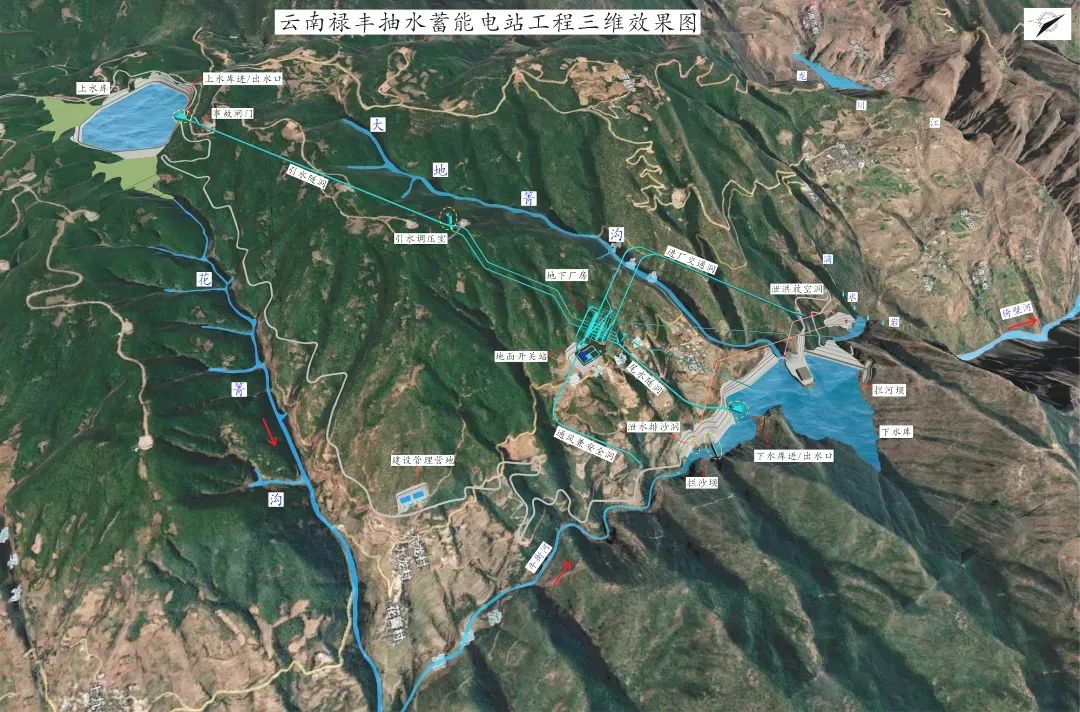

2025年4月27日,云南禄丰抽水蓄能电站泄洪排沙洞支洞顺利进洞,标志着工程取得阶段性突破。

云南禄丰抽水蓄能电站,是国家抽水蓄能中长期发展规划(2021-2035年)及云南省抽水蓄能中长期规划“十四五”重点实施项目,电站位于云南省楚雄州禄丰市西北部与元谋县交界处,距禄丰市、楚雄市、昆明市的直线距离分别约为38公里、55公里、100公里。电站总装机120万千瓦,总投资80.56亿元。

01

2023年11月

云南禄丰抽水蓄能电站可行性研究报告通过审查。

02

2024年2月8日

项目通过云南省发展和改革委员会核准。

03

2024年5月27日

电站正式开工。

04

2024年10月27日

云南禄丰抽水蓄能电站EPC总承包合同签约仪式在成都水电大厦举行,标志着项目进入全面开工建设阶段。

05

2024年11月13日

项目通风兼安全洞支洞顺利贯通至主洞。

05

2025年4月27日

泄洪排沙洞支洞顺利进洞。



03

西畴抽水蓄能电站

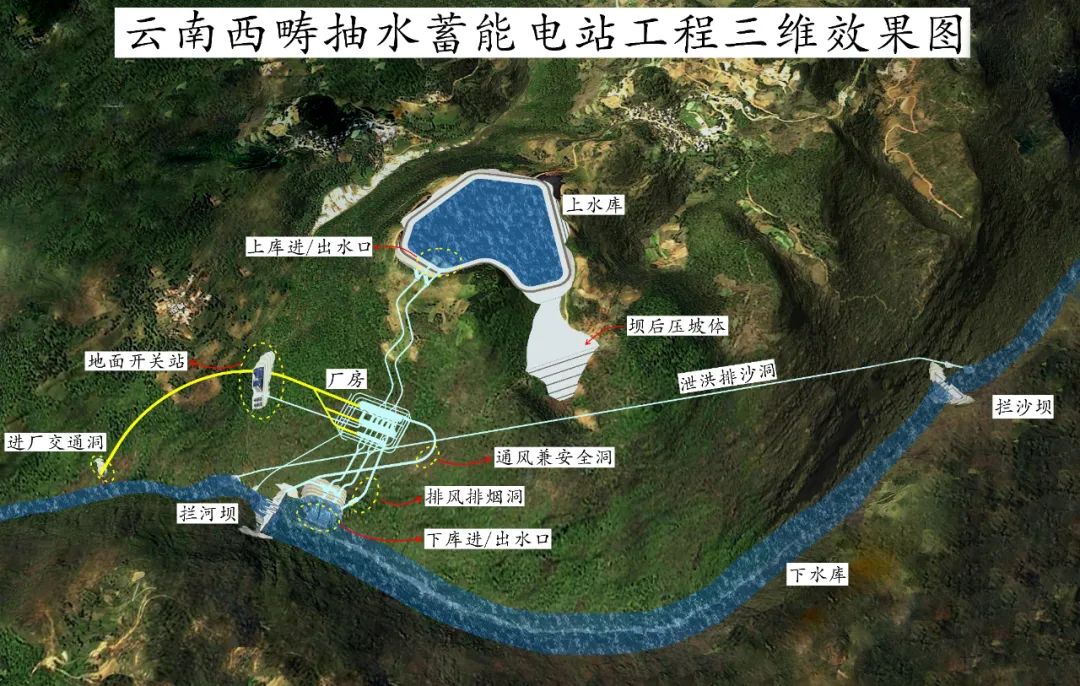

2025年4月28日,南网储能发布公告称,拟投资 80.35 亿元建设云南西畴抽水蓄能电站。

云南西畴抽蓄项目是国家能源局《抽水蓄能中长期发展规划(2021 - 2035 年)》云南省“十四五”重点实施项目,位于云南省文山州西畴县境内,规划装机120万千瓦(4×30 万千瓦),预计于“十六五”初期全面建成投产。

目前云南西畴抽蓄项目已取得移民安置规划、用地预审、社会稳定风险评估等支持性文件,完成了可行性研究,并获得了《云南省发展和改革委员会关于云南西畴抽水蓄能电站项目核准的批复》。

01

2024年3月19日

南网储能公告,公司与云南省西畴县人民政府、中国电建集团昆明勘测设计研究院有限公司、中电建水电开发集团有限公司共同签订《云南省西畴县抽水蓄能电站投资协议》。

02

2024年7月4日

云南省人民政府发布关于禁止在云南西畴抽水蓄能电站工程占地和淹没区新增建设项目和迁入人口的通告。

03

2024年12月31日

电站获得省发展改革委核准批复。

04

2025年4月28日

南网储能公告称,公司计划投资80.35亿元建设云南西畴抽水蓄能电站。


04

泸西抽水蓄能电站

2025年5月13日,云南泸西抽水蓄能电站获得核准批复。

云南泸西抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目,项目建设地点位于红河州泸西县向阳乡。总投资1213599.33万元,建设6台额定容量35万千瓦的单级立轴单转速混流可逆式蓄能机组,总装机210万千瓦。枢纽主要包括上水库、下水库、输水系统、地下厂房和地面开关站等。

01

2022年6月

泸西抽水蓄能电站预可行性研究报告通过审查。

02

2023年1月

可行性研究阶段枢纽布置格局研究专题报告、正常蓄水位选择专题及施工总布置规划专题报告通过咨询和审查。

03

2023年5月12日

工程环境影响评价第一次信息公示。

04

2025年5月13日

电站获得核准批复。
