抽蓄之“最”|世界额定水头最高的抽水蓄能电站

发布时间:2025-03-25来源:CPEM全国电力设备管理网

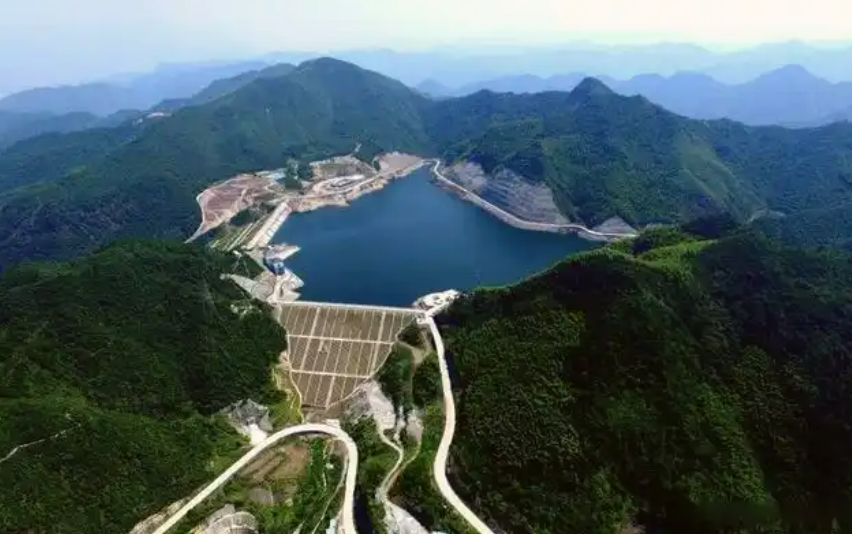

2月28日,浙江天台抽水蓄能电站下水库工程顺利通过蓄水验收,标志着项目建设取得又一重大阶段性成果,为电站2025年12月首台机组发电奠定坚实基础。

3月2日,电站首台(1号)机进水球阀吊装就位,标志着电站正式迈入机电安装冲刺阶段。



世界额定水头最高

国内单机容量最大

引水系统上下斜井国内最长

抽蓄机组水发联轴‌国内最长


电站信息

预计年底投产


地理位置

台州市天台县境内

单机容量

42.5万千瓦,位居国内之首

装机容量

170万千瓦

年发电量

17亿千瓦时

额定水头

724米

上下引水斜井长度

483.4米

项目构成

上水库、下水库、输水系统、地下厂房和开关站等


天台抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021—2035 年)》重点实施项目,中国电建所属华东院负责勘测设计,水电五局、水电十二局、水电十四局承担主要施工任务。

电站建成后,将充分发挥“调节器”“稳压器”“平衡器”作用,主要承担浙江电网的调峰、填谷、调频、调相、储能及紧急事故备用等任务,并为华东电网提供灵活调度能力,预计每年可提供约17亿千瓦时高峰电能,节省燃煤约52万吨,减少二氧化碳排放约104万吨。

建设历程

打造标杆工程

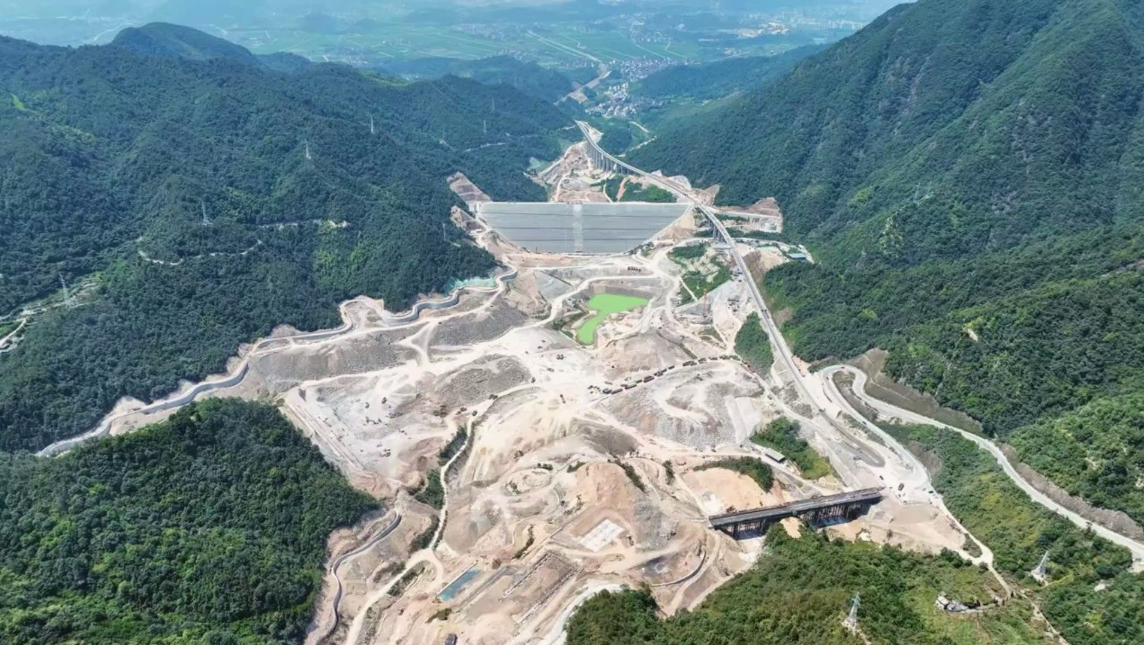

天台抽水蓄能电站工程建设难度可以说位于国内前列,建设过程中将刷新多项纪录,推动抽水蓄能电站建设水平迈上世界新高地。


2021

获批并正式取得“开工令”

2022

主体工程开工

2024

5月18日,引水系统1号引水下斜井全线贯通;

6月17日,完成首台机组蜗壳水压试验

2025

预计

3月下水库蓄水

6月上水库蓄水

10月首台机组开始有水调试

年底实现首台机组投产发电


“下水库大坝填筑进度,关系到下一步面板混凝土浇筑及蓄水目标任务,是工程建设的关键节点之一。目前,现场工人3班倒、24小时不停歇作业,每天至少填筑1万立方米。”

——三峡建工浙江天台抽水蓄能有限公司

工程管理部主任杨葛


去年,该项目顺利完成了1号机组座环、蜗壳与蜗壳延伸段在安装间焊接成整体后一次性吊装。这是国内抽水蓄能领域开发并成功使用的创新型工法。与传统工法相比,至少节约10天直线工期。

他们正以创建精品工程为目标,努力将该项目打造成标杆工程,全力攻坚克难。像岩锚梁浇筑,锚杆和钢筋制安量大,为确保连续浇筑,项目管理人员强化了预埋件安装,混凝土拌和、浇筑、冷却、拆模以及养护等过程管理,严格控制混凝土入仓温度(不高于18℃)和冷却水温度,实现单日最高浇筑5仓混凝土。目前,已实现岩锚梁“镜面”效果,人像、建筑设施清晰可见。



首次应用

1000MPa水电高强钢

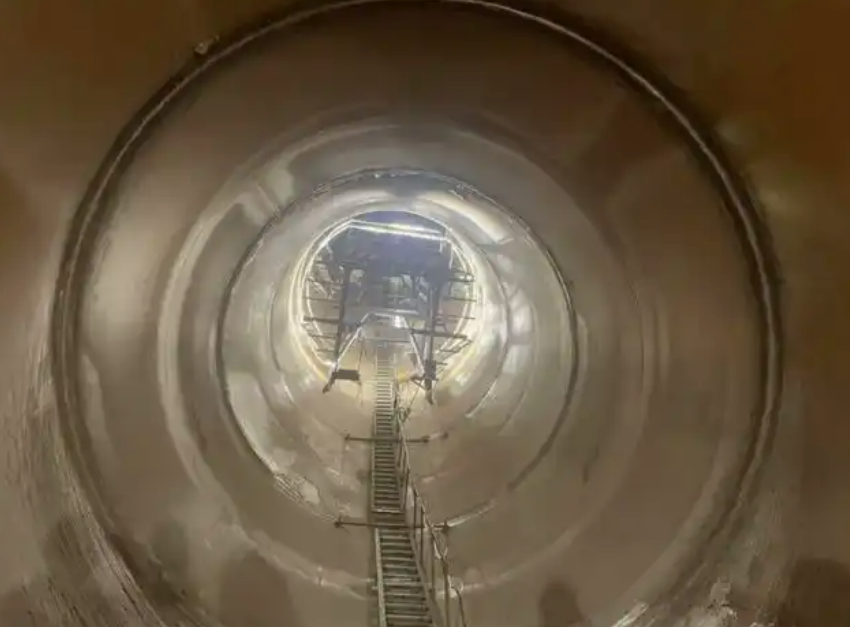

天台抽蓄电站1号下斜井长度达483.4米,曾刷新多项世界和国内施工纪录,电站1号引水下斜井下弯段采用1000兆帕级钢板衬砌,较之乌东德、白鹤滩水电站应用的800兆帕级高强钢,在材料化学成分、热处理、力学性能、焊接工艺等方面施工难度更大。


“这是国内首次应用1000兆帕级水电高强钢,如何把它焊接安装好,对我们是个挑战。特别是当时洞内环境差,洞内湿度达到了87%-92%,岩壁还在渗水,这些会在焊接过程造成冷裂纹的出现,影响施工质量。”

——浙江天台抽水蓄能有限公司

工程管理部工程师刘华青


钢管部件需现场进行焊接安装,焊缝总长度128.8米,管壁厚度54毫米。电建团队通过精心研究,攻克了高湿环境状态下超高强钢管焊接技术,填补了国内技术空白,一次验收合格率100%,对超高强钢管在抽水蓄能等行业领域的推广应用具有重要意义。

浙江天台抽水蓄能电站1000兆帕级压力钢管安装焊接工作的顺利完成,标志着公司已充分掌握1000兆帕级压力钢管安装技术及焊接环境处理技术,为在水电工程大规模推广应用奠定了坚实基础。
