西藏2250MW抽蓄电站最新进展

发布时间:2026-07-28来源:CPEM全国电力设备管理网

西藏八宿的抽水蓄能电站全称为卡瓦白庆抽水蓄能电站,位于西藏自治区昌都市八宿县卡瓦白庆乡境内,是藏东南(玉察)水风光一体化基地的核心调节电源,也是目前世界上海拔最高的抽水蓄能电站项目之一,已纳入国家抽水蓄能中长期发展规划重点实施项目及西藏自治区“十四五”抽水蓄能核准计划。业主为西藏藏东南清洁能源开发有限公司卡瓦白庆分公司。

西藏八宿的抽水蓄能电站投资方:

核心工程参数

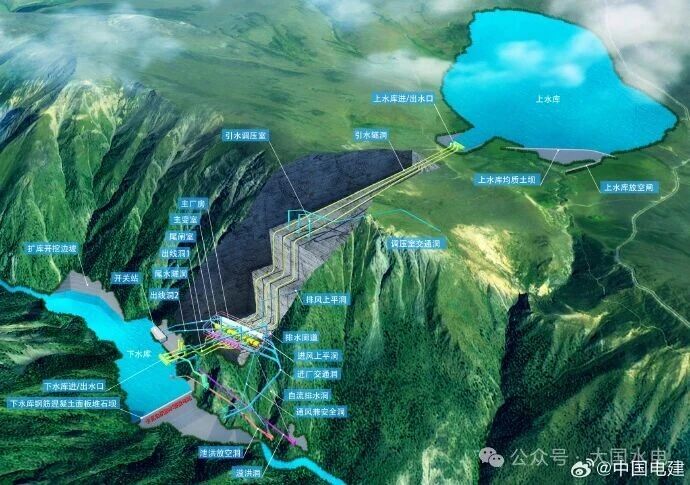

总装机容量:2250MW,额定水头548米,采用“三洞九机、尾部式地下厂房”的输水发电系统布置方案,适配高海拔复杂地质条件。

上水库:正常蓄水位4629米,采用均质土坝,最大坝高23米,坝址控制流域面积26km²,依托高位冰蚀洼地建设。

下水库:正常蓄水位4085米,采用钢筋混凝土面板堆石坝,最大坝高153米,坝址控制流域面积143km²。

发电效益:项目全面建成后,预计年发电量可达29.46亿千瓦时。

战略定位与价值

该电站是藏东南水风光一体化基地的关键配套工程,主要承担西藏电网调峰、填谷、调频、调相及事故备用等任务,可大幅提升藏东南区域电网对风电、光伏等新能源的消纳接纳能力,优化西南地区能源结构。同时对带动藏区地方经济发展、保障川藏铁路等重大工程供电可靠性、增强区域电网安全稳定运行能力具有重要战略意义。

最新建设进展

2025年8月,西藏自治区人民政府发布项目建设征地范围内禁止新增建设项目和迁入人口的通知,推进项目前期征地工作。

2025年10月,项目顺利通过可行性研究报告审查,工程技术方案基本确定。

2026年6月,项目发布工程设计、采购、施工(EPC)总承包招标资格预审公告,进入工程实施阶段的核心招标流程。

2026年7月,项目发布施工监理服务(二次)资格预审公告,计划2026年10月正式开工,整体工程计划2035年12月完工。

工程难点与技术特点

项目地处海拔4600余米的藏东南高原峡谷区,面临高海拔、低气压、低温缺氧的极端施工环境挑战,同时场区分布有冰川槽谷冰碛堆积物,地质条件复杂。工程团队针对高位冰川槽谷堆积物开展了专项稳定性研究,确认工程使用期内堆积体整体稳定,为工程安全建设提供了地质支撑。
