核准喜讯!西藏卡瓦白庆抽蓄电站获得核准

发布时间:2026-07-30来源:CPEM全国电力设备管理网



近日,西藏自治区人民政府新闻办公室举行“开局起步‘十五五’”系列主题第八场新闻发布会。会上昌都市能源局党组书记、副局长陆方介绍“卡瓦白庆抽水蓄能电站获得核准”。




这标志着全球海拔最高的大型抽水蓄能电站进入实质性建设阶段,同时也是西藏自治区首个真正落地的大型抽水蓄能项目,对西藏清洁能源产业发展具有里程碑意义。

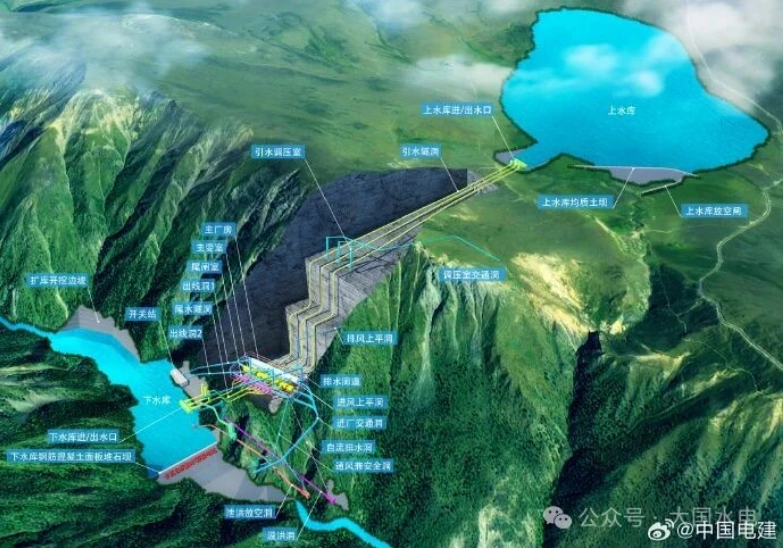

卡瓦白庆抽水蓄能电站位于西藏昌都市八宿县卡瓦白庆乡,地处藏东南玉察水风光一体化核心区域。电站总装机容量225万千瓦,采用"三洞九机"布置方案,额定水头达548米。其中上水库正常蓄水位高达4629米,下水库正常蓄水位4085米,枢纽工程主要由上水库、下水库、地下输水发电系统及地面开关站等组成。上水库采用均质土坝,最大坝高23米;下水库采用钢筋混凝土面板堆石坝,最大坝高153米。项目总投资约120亿元。




作为藏东南送粤港澳大湾区特高压直流外送工程的配套核心调节电源,卡瓦白庆抽水蓄能电站的主要功能是平滑藏东南地区光伏、风电及玉曲河水电等清洁能源的出力波动,提升电力外送的稳定性与经济性。项目建成后将充分发挥"电力稳定器"作用,助力西藏清洁能源规模化开发,服务粤港澳大湾区电力需求,为国家"双碳"目标及能源安全战略提供重要支撑。

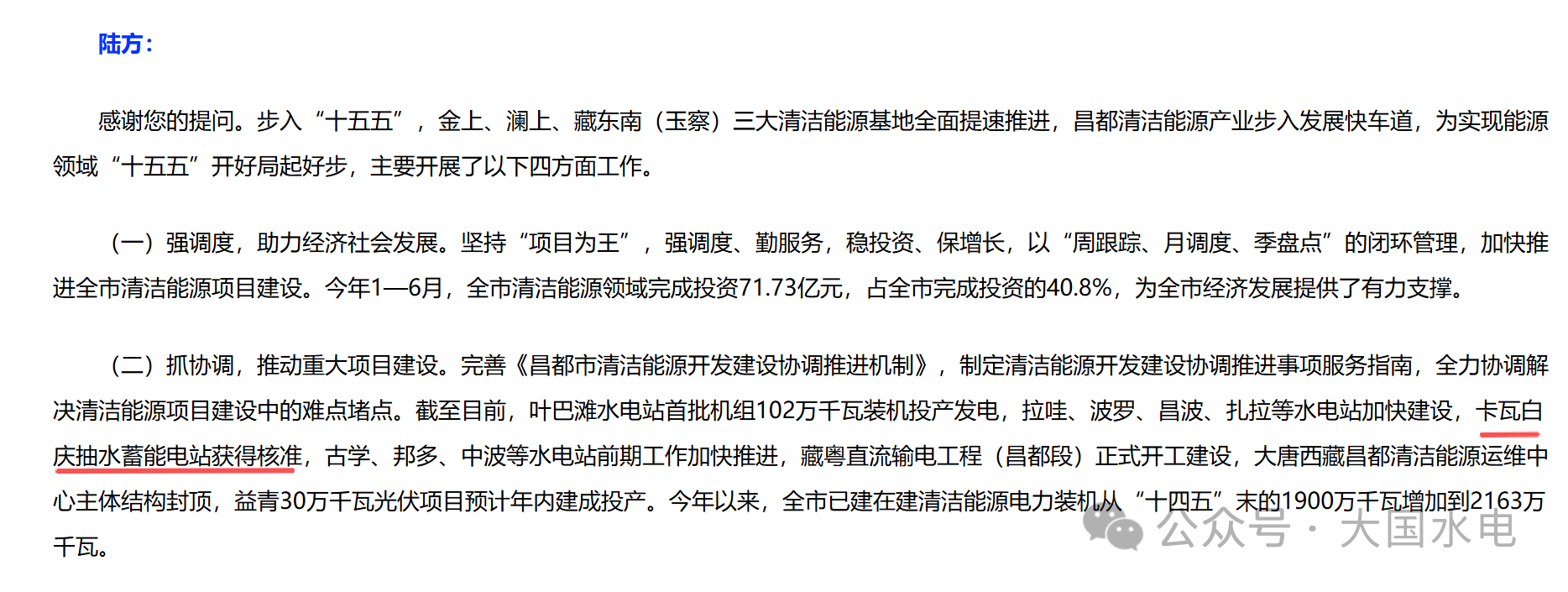

此前,该项目已先后取得用地预审与选址意见书、环境影响评价批复、水土保持方案批复等多项前置要件,2025年8月获批"封库令",同年10月可行性研究报告顺利通过水电水利规划设计总院审查,正式进入核准冲刺阶段。2026年6月,项目已通过西藏自治区政府专题会审议,并发布工程设计、采购、施工(EPC)总承包招标资格预审公告,各项前期工作推进有序。


西藏水电发展迈入新阶段


西藏是我国水能资源最富集的地区之一,雅鲁藏布江干流西藏段全长2057公里,总落差达5435米,其中下游墨脱至派镇段落差超2700米,是世界上水能资源最集中的区域之一,单段可开发装机容量超3000万千瓦。澜沧江、怒江等国际河流在西藏境内落差也均超3000米,具备建设大型梯级水电站的优良条件。


近年来,西藏清洁能源开发取得突破性进展。截至目前,全区清洁能源装机占比超过96%,苏洼龙水电站及一批光伏电站建成投产,藏东南、澜上、金上三大清洁能源基地建设加快推进。电力基础设施实现跨越升级,西藏已形成统一电网,建成青藏、川藏、藏中、阿里联网4条"电力天路",覆盖全区74个县(区、市)。跨区输电通道加速布局,金上直流输电工程已单极投运,藏粤直流工程核准开工。2025年,西藏外送清洁能源电量达66亿千瓦时。


在抽水蓄能领域,西藏正加速布局。此前全区仅建成羊卓雍错抽水蓄能电站一座,装机容量24万千瓦,难以满足新能源大规模开发后的调峰需求。随着卡瓦白庆项目核准落地,拉萨拜木邓、直孔等一批抽水蓄能项目前期工作也在加快推进。其中拜木邓抽水蓄能电站初拟装机容量280万千瓦,配套光伏、风电规模最高1120万千瓦,将成为西藏"水风光蓄"一体化清洁能源基地的核心项目。


根据西藏自治区"十五五"能源发展规划,未来五年西藏将聚焦电力安全供应,实施"水电筑基—多能互补—微网保障"的供应方式,优先推进具备调节能力的骨干水电开发,围绕藏中负荷中心及矿业集群建设系统友好型新能源电站,因地制宜推进源网荷储示范项目和独立储能电站,有序建设抽水蓄能电站,全面提升高海拔地区全天候电力保障能力,全力打造国家重要的清洁能源基地。
